Total Lahan
7HA
Selesai
2ITEM
Capaian
19%
ANALYZING
Prediksi
AKHIR JUNI

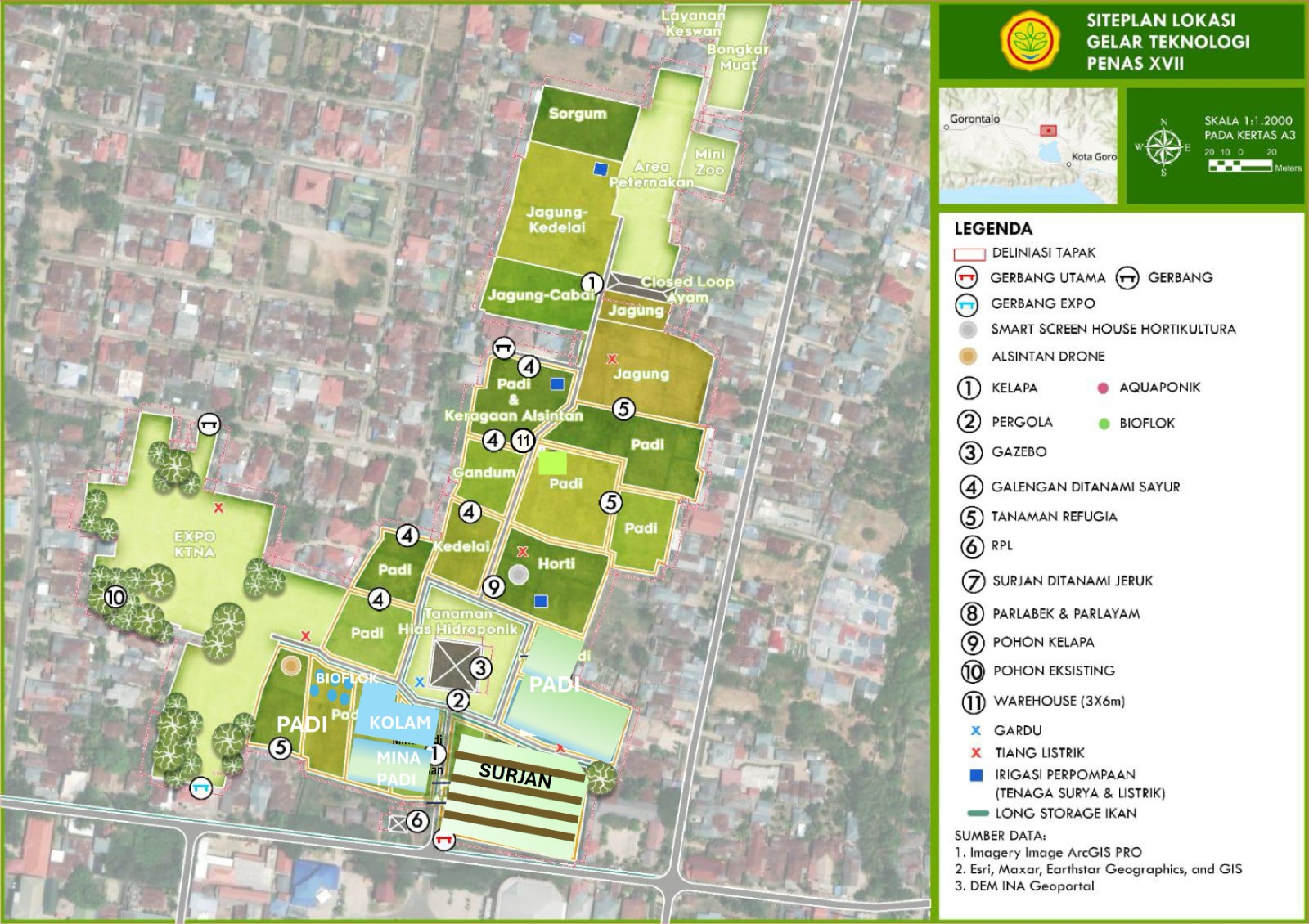

Target Rampung Konstruksi Lapangan
Peta Interaktif Lahan
Master Tracking
Listrik
PT PLN Prov
Belum ada riwayat
Jalan
Dinas PU Prov
Belum ada riwayat
Gerbang Utama
Dinas Pertanian Prov
Belum ada riwayat
Penggemburan lahan & Pembuatan bedengan
Dinas Pertanian Prov, BRMP Gorontalo
Belum ada riwayat
Long storage
Pembangunan: Ditjen LIP, Ikan dan aerasi: DKP Prov
Belum ada riwayat
Irigasi Perpompaan
Instalasi: Ditjen LIP, CPCL: Dinas TP Provinsi
Belum ada riwayat
Pergola menuju saung
KTNA, Asbenindo
Belum ada riwayat
P2B/Pekarangan Pangan Bergizi
Perbaikan rumah: Dinas Pertanian Prov, CPCL: 2 Maret 2026, P2B: BRMP dan Ditjen Horti, Ayam KUB: BRMP Gorontalo & BRMP UAT
Belum ada riwayat
Saung Utama
Penimbunan: Dinas PU Prov, Bangunan: BPPSDMP, Halaman: BRMP
Belum ada riwayat
Tanaman refugia
BRMP Horti, BRMP Gorontalo
Belum ada riwayat
Surjan
Penataan: Ditjen LIP, Jeruk: BRMP Horti (Jestro)
Belum ada riwayat
Teknologi Padi Apung
BRMP Rawa
Belum ada riwayat
Bedengan di Galengan eksisting
Bedengan: Dinas Pertanian Prov, Bibit Horti: BRMP Horti
Belum ada riwayat
Parlabek dan Parlayam
Ditjen PKH
Belum ada riwayat
Pohon kelapa
BRMP Palma
Belum ada riwayat
Warehouse
Bangunan: Ditjen PSP, Isi: Ditjen Perkebunan, BRMP Perkebunan
Belum ada riwayat
Smart green house
Bangunan: Ditjen PSP/Alsintan pra panen, Tanaman: Ditjen Horti, Halaman: Tanaman Mitra KTNA (dalam konfirmasi), smart irrigation: mitra (DSR), aquaponik (BRMP SDLP)
Belum ada riwayat
Mina Padi
BRMP Padi
Belum ada riwayat
Padi blok tengah
Ditjen Tanaman Pangan
Belum ada riwayat
Areal perikanan
KKP
Belum ada riwayat
Closed loop ayam
Ditjen PKH
Belum ada riwayat
Padi Arkansas Blok depan
Ditjen Tanaman Pangan
Belum ada riwayat
Alsintan drone utk arkansas
Ditjen PSP, Dinas Pertanian
Belum ada riwayat
Jagung - cabai, jagung-kedelai
KTNA
Belum ada riwayat
Gandum
BRMP TP
Belum ada riwayat
Kedelai
BRMP Taka, BRMP Biogen
Belum ada riwayat
Sorghum
BRMP Serealia
Belum ada riwayat
Area peternakan
Ditjen PKH, BRMP
Belum ada riwayat
Master Tracking Monitoring
| No | Sarpras & Deskripsi | Visual | PIC & Status | Capaian | Opsi |
|---|---|---|---|---|---|
| 1 |
Listrik
|
|
PT PLN Prov
Belum Dimulai
|
0%
|
|
| 2 |
Jalan
|
|
Dinas PU Prov
Selesai
|
100%
|
|
| 3 |
Gerbang Utama
|
|
Dinas Pertanian Prov
Belum Dimulai
|
0%
|
|
| 4 |
Penggemburan lahan & Pembuatan bedengan
|
|
Dinas Pertanian Prov, BRMP Gorontalo
Selesai
|
100%
|
|
| 5 |
Long storage
1. Di kiri kanan jalan setelah gerbang geotek dan sekeliling saung, jalan ke expo dan areal perikanan. lebar : 1 m. 2. Di tepi jalan raya, lebar 1,5m. 3. Diisi ikan nila merah dan aerasi
1
|
|
Pembangunan: Ditjen LIP, Ikan dan aerasi: DKP Prov
Sedang Dikerjakan
|
45%
|
|
| 6 |
Irigasi Perpompaan
Listrik dan Tenaga surya
|
|
Instalasi: Ditjen LIP, CPCL: Dinas TP Provinsi
Sedang Dikerjakan
|
50%
|
|
| 7 |
Pergola menuju saung
Ditanami kabocha
2
|
|
KTNA, Asbenindo
Sedang Dikerjakan
|
30%
|
|
| 8 |
P2B/Pekarangan Pangan Bergizi
Konsep rumah pangan Lestari + kandang ayam
6
|
|
Perbaikan rumah: Dinas Pertanian Prov, CPCL: 2 Maret 2026, P2B: BRMP dan Ditjen Horti, Ayam KUB: BRMP Gorontalo & BRMP UAT
Belum Dimulai
|
0%
|
|
| 9 |
Saung Utama
Luas bangunan : 10 m x 10 m, Penimbunan tanah : 16 m x 16m, Halamannya komoditas horti (tanaman hias, hidroponik)
3
|
|
Penimbunan: Dinas PU Prov, Bangunan: BPPSDMP, Halaman: BRMP
Belum Dimulai
|
0%
|
|
| 10 |
Tanaman refugia
Tanaman refugia ditanami di sepanjang tepi lahan
5
|
|
BRMP Horti, BRMP Gorontalo
Belum Dimulai
|
0%
|
|
| 11 |
Surjan
Lebar ~ 4 m Surjan ditanami jeruk atau semangka, Padi ~ 6 meter
7
|
|
Penataan: Ditjen LIP, Jeruk: BRMP Horti (Jestro)
Belum Dimulai
|
15%
|
|
| 12 |
Teknologi Padi Apung
Perlu data Panjang x lebar untuk ukuran stereofoam
|
|
BRMP Rawa
Belum Dimulai
|
0%
|
|
| 13 |
Bedengan di Galengan eksisting
Komoditas hortikultura : bawang, cabai, kembang kol, Dll. Lebar ~ 3 m
4
|
|
Bedengan: Dinas Pertanian Prov, Bibit Horti: BRMP Horti
Sedang Dikerjakan
|
60%
|
|
| 14 |
Parlabek dan Parlayam
Kandang bebek dan kandang ayam di atas long storage, depan areal perikanan
8
|
|
Ditjen PKH
Belum Dimulai
|
0%
|
|
| 15 |
Pohon kelapa
Ditanami di kiri kanan setelah gerbang dengan jarak 6 m Dengan tinggi tanaman ~ 3 m
9
|
|
BRMP Palma
Belum Dimulai
|
0%
|
|
| 16 |
Warehouse
Hilirisasi Perkebunan, mesin pengolah hasil perkebunan (kelapa dll)
|
|
Bangunan: Ditjen PSP, Isi: Ditjen Perkebunan, BRMP Perkebunan
Belum Dimulai
|
0%
|
|
| 17 |
Smart green house
Teknologi smart green house komoditas hortikultura, komoditas horti, smart irrigation
|
|
Bangunan: Ditjen PSP/Alsintan pra panen, Tanaman: Ditjen Horti, Halaman: Tanaman Mitra KTNA (dalam konfirmasi), smart irrigation: mitra (DSR), aquaponik (BRMP SDLP)
Belum Dimulai
|
0%
|
|
| 18 |
Mina Padi
Teknologi mina padi
|
|
BRMP Padi
Sedang Dikerjakan
|
25%
|
|
| 19 |
Padi blok tengah
Model Arkansas : seed treatment, penggunaan herbisida, pra tumbuh, tabela, populasi tinggi, varietas malai lebat, berdaun tegak, penggunaan pestisida pra tumbuh, pengendalian OPT dengan drone
|
|
Ditjen Tanaman Pangan
Sedang Dikerjakan
|
30%
|
|
| 20 |
Areal perikanan
Bioflok
|
|
KKP
Belum Dimulai
|
0%
|
|
| 21 |
Closed loop ayam
Closed loop
|
|
Ditjen PKH
Belum Dimulai
|
0%
|
|
| 22 |
Padi Arkansas Blok depan
Model Arkansas : seed treatment, penggunaan herbisida, pra tumbuh, tabela, populasi tinggi, varietas malai lebat, berdaun tegak, penggunaan pestisida pra tumbuh, pengendalian OPT dengan drone
|
|
Ditjen Tanaman Pangan
Sedang Dikerjakan
|
20%
|
|
| 23 |
Alsintan drone utk arkansas
|
|
Ditjen PSP, Dinas Pertanian
Belum Dimulai
|
0%
|
|
| 24 |
Jagung - cabai, jagung-kedelai
Tumpang sari jagung
|
|
KTNA
Sedang Dikerjakan
|
15%
|
|
| 25 |
Gandum
|
|
BRMP TP
Sedang Dikerjakan
|
15%
|
|
| 26 |
Kedelai
|
|
BRMP Taka, BRMP Biogen
Sedang Dikerjakan
|
15%
|
|
| 27 |
Sorghum
|
|
BRMP Serealia
Sedang Dikerjakan
|
15%
|
|
| 28 |
Area peternakan
Expo dan kontes ternak, mini ranch kuda (cek kuda local), mini zoo, display HMT (polybag/tanam) closed loop ayam, stand layanan keswan
|
|
Ditjen PKH, BRMP
Belum Dimulai
|
0%
|
Log Aktivitas Harian
Kronologi lengkap pengerjaan sarana prasarana PENAS 2026
Belum Ada Dokumentasi Visual
